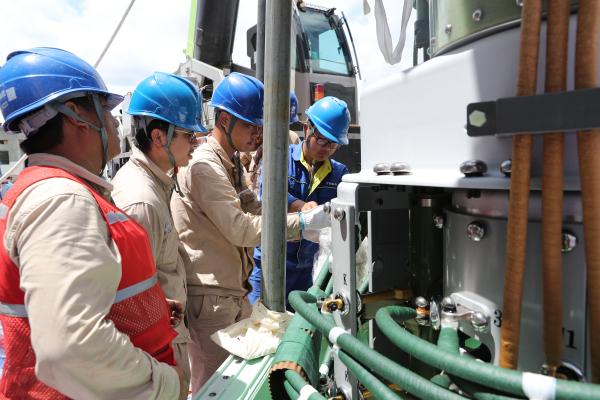

国网莆田供电公司员工吴少勇和刘伟及厂家对110千伏玉星变电站2号变压器器身进行检查(朱清霞) 近日,经过国网莆田供电公司施工人员的全力奋战,110千伏玉星变电站第二台主变吊罩任务顺利完成,标志着该工程主设备安装最为关键的工序安全过关,为工程的有序推进打下基础。 吊罩检查是主变压器在安装调试中最为关键的一环,对温度、湿度等有严格的要求。针对近期天气多变,时常发生局部降雨等情况,国网莆田供电公司提前制定工作方案,密切关注气象变化,抢抓有利时机,合理安排项目进度,以保证主变吊罩检查工作顺利完成,为110千伏玉星变电站按时投运提供保障。 主变吊罩前,现场施工单位提前做好有载开关和底部螺栓的拆除,以及注氮排油等多道准备工序。随后,在主变罩上固定吊车铁链,同时在主变外罩四角固定缆风绳,防止起吊后外罩撞伤器身。 “准备完毕,可以起吊!”随着现场指挥人员一声令下,吊钩缓慢上移,作业人员耐心地对起吊时吊罩的受力情况进行检查,并通过缆风绳调整偏移角度。各单位紧密配合,施工现场一派繁忙景象。由于吊罩检查工作正值中午时分,现场气温环境闷热,作业人员忍受着高温检查变压器内部元器件,对变压器油进行取样,同时紧固线圈压钉螺丝等部件,确保变压器投入使用后安全稳定运行。当天13时许,该主变顺利落罩,整个吊罩工作圆满完成。 “吊罩工作完成后,工程将进入电气设备安装调试高峰期。”国网莆田供电公司建设部业主项目经理王冰山介绍,变电站预计今年11月投运。工程投运后将有效缓解锦江变重载问题,满足涵江区负荷发展需要,为侨乡经济社会发展提供可靠电力保障。(朱清霞 文/图) |
